Scritto da: Luca Galloni
Il Sales & Operations Planning viene spesso ricondotto agli strumenti che lo supportano o alle riunioni che ne scandiscono il ciclo. Il suo obiettivo, però, è più ampio: creare un processo strutturato attraverso cui vendite, produzione e finanza convergono su un’unica direzione condivisa.
Il Sales & Operations Planning è la risposta a una domanda che nella manifattura di oggi vale più di qualsiasi tecnologia: chi decide, ogni mese, quale numero l’azienda si impegna a rispettare?
Il contesto in cui operano le aziende manifatturiere mid-market è diventato strutturalmente instabile: tensioni geopolitiche che chiudono rotte logistiche da un giorno all’altro, costo del denaro che cambia la convenienza di ogni scorta, domanda che accelera e frena senza preavviso. In questo scenario, il budget annuale — costruito una volta e difeso per dodici mesi — non è più una bussola sufficiente.
In molte organizzazioni, la crescente volatilità dei mercati ha portato a moltiplicare le previsioni, senza però rafforzare i processi di coordinamento che ne garantiscono la coerenza. Di conseguenza, commerciale, controllo di gestione e produzione operano spesso sulla base di stime differenti, elaborate per rispondere a esigenze specifiche di funzione. Al termine del periodo, il confronto con i dati consuntivi evidenzia inevitabilmente gli scostamenti, spostando l’attenzione sull’analisi delle differenze piuttosto che sull’individuazione delle azioni più efficaci per il futuro.
Il problema non è la qualità delle previsioni, ma l’assenza di un processo che le trasformi in una decisione condivisa. Ed è esattamente questo che fa l’S&OP.
In questo articolo approfondiremo i principi, le fasi e i benefici del Sales & Operations Planning, mostrando come un processo integrato possa migliorare l’allineamento tra le funzioni aziendali e la qualità delle decisioni.
Cos'è (e cosa non è) il Sales & Operations Planning
L’S&OP è un processo decisionale mensile che allinea domanda, capacità produttiva, approvvigionamenti e obiettivi economici su un unico piano, chiamato non a caso “One Number”: il numero ufficiale su cui l’azienda si impegna — verso i clienti, verso i fornitori, verso sesé stessa.
Per capirlo, è utile prima chiarire cosa non è:
- Non è un forecast statistico. Il Demand Plan, invece, rappresenta la previsione finale validata dal management, ottenuta attraverso la revisione della previsione tecnica alla luce delle informazioni e delle decisioni di business rilevanti.
- Non è un MRP. Non pianifica l’esecuzione operativa, ma verifica la fattibilità del piano su un orizzonte tattico e prepara le decisioni.
- Non è il budget. Il budget dichiara dove l’azienda vuole arrivare e resta l’obiettivo; l’S&OP dice, mese dopo mese, dove sta realmente andando e cosa fare per correggere la rotta.

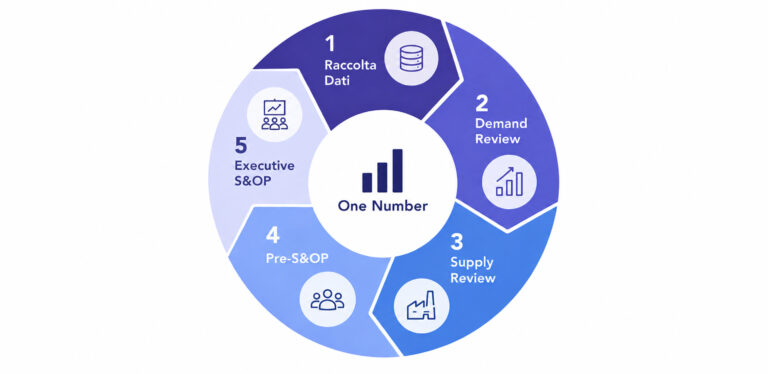

Il ciclo si articola in cinque fasi che si completano in circa quindici giorni lavorativi al mese: raccolta dati, Demand Review (dove nasce il piano della domanda), Supply Review (dove se ne verifica la fattibilità produttiva, logistica e di approvvigionamento), Pre-S&OP (dove il middle management risolve le criticità entro limiti decisionali definiti) ed Executive S&OP (dove il vertice interviene solo quando serve una decisione strategica). L’orizzonte è rolling a 18 mesi, aggiornato ad ogni ciclo.
Due principi tengono insieme tutto. Il primo: il passato si analizza, il futuro si corregge.Nei meeting non si riscrivono i dati storici, ma si migliorano le decisioni sui mesi a venire. Il secondo: ogni variazione al piano è tracciata con responsabile e motivazione, perché un numero di cui non si conosce la storia è un numero di cui non ci si può fidare.
Dal forecast frammentato al Sales & Operations Planning: un caso nel manifatturiero

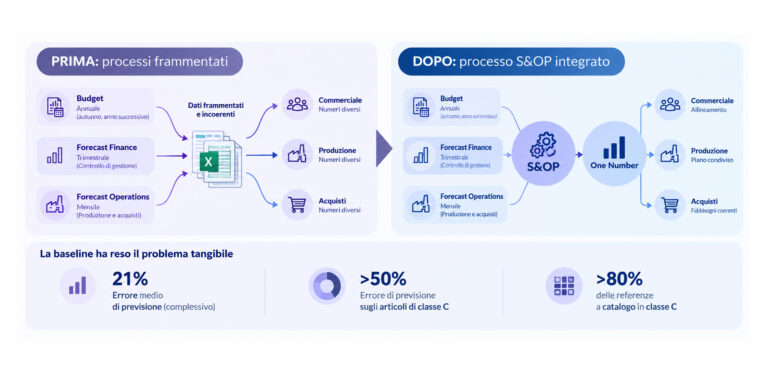

Nel progetto implementato con un’azienda manifatturiera mid-market, caratterizzata da migliaia di referenze attive, più canali di vendita e una forte pressione competitiva, la pianificazione della domanda era resa particolarmente complessa dalla coesistenza di tre processi previsionali paralleli: un budget annuale costruito in autunno per l’anno successivo, un forecast economico aggiornato ogni trimestre dal controllo di gestione e un forecast operativo mensile elaborato dalle Operations per stimare volumi di produzione e fabbisogni di acquisto.

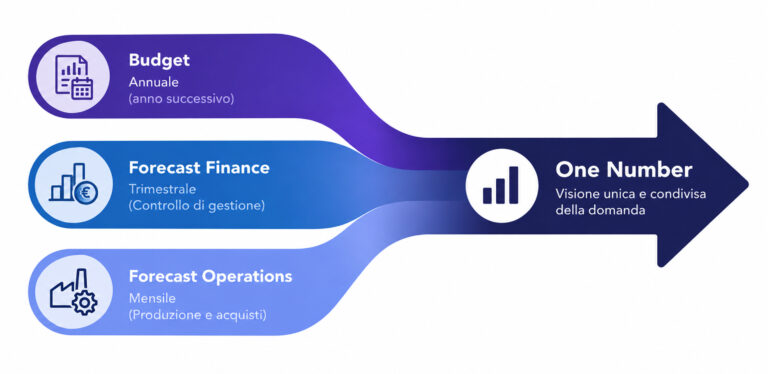

Tre cadenze diverse, tre owner diversi, tre numeri diversi, con incongruenze che si propagavano a monte verso il commerciale e a valle verso gli acquisti.
La coesistenza di processi previsionali sviluppati con cadenze, responsabilità e finalità differenti rendeva complesso mantenere un allineamento tra le decisioni commerciali, la pianificazione della produzione e gli approvvigionamenti.
In questo scenario, tre condizioni organizzative ricorrenti in moltissime realtà simili rendevano il quadro più fragile:
- Il processo di previsione non aveva un vero owner — era gestito da una funzione di controllo che ne subiva il carico senza poterne governare gli input. Non esisteva la figura del Demand Planner né un responsabile del processo di pianificazione integrata.
- Lo strumento principale era il foglio di calcolo, con versioni multiple e dati incoerenti, nessuna capacità di simulazione e master data di capacità gestiti fuori sistema.
- L’errore di previsione non veniva analizzato — nessun indicatore sistematico misurava quanto le previsioni si scostassero dal reale, e quindi nessuno imparava dagli scostamenti. In alcuni cicli, per mancanza di tempo e strumenti, il processo di forecast si era semplicemente interrotto.
L’analisi iniziale ha evidenziato tre aspetti organizzativi ricorrenti, comuni a molte realtà manifatturiere che intraprendono un percorso di Sales & Operations Planning.
Il primo riguardava la governance del processo: la responsabilità della previsione era distribuita tra diverse funzioni, senza una figura dedicata al coordinamento della domanda o alla pianificazione integrata. In assenza di un owner chiaramente identificato, la gestione delle previsioni risultava affidata a logiche prevalentemente funzionali.
Il secondo era legato agli strumenti di supporto: il processo si basava principalmente su fogli di calcolo, con versioni multiple delle stesse informazioni, limitate possibilità di simulazione e dati di capacità gestiti al di fuori dei sistemi aziendali. Questa configurazione che rendeva più complessa la condivisione di informazioni coerenti e tempestive.
Il terzo riguardava il monitoraggio delle performance previsionali: gli scostamenti tra forecast e dati consuntivi non venivano misurati in modo strutturato, rendendo difficile valutare l’affidabilità delle previsioni e individuare opportunità di miglioramento. In alcuni periodi, anche a causa dei tempi necessari per l’elaborazione manuale dei dati, il processo di aggiornamento delle previsioni perdeva continuità.
La misurazione della baseline ha reso il problema tangibile: l’errore medio di previsione si attestava intorno al 21% a livello complessivo, ma superava il 50% sugli articoli di classe C — che rappresentavano oltre l’80% delle referenze a catalogo. Numeri che nessuno, fino a quel momento, aveva mai messo su un tavolo condiviso.
Cosa cambia con il processo a regime
Il disegno del nuovo processo non è partito dalla tecnologia, ma dalla governance: chi fa cosa, quando, con quali dati e con quale autorità decisionale.
Un solo piano della domanda, con regole esplicite. La Demand Review mensile trasforma il forecast statistico in Demand Plan attraverso un meeting strutturato, preparato con materiali distribuiti 24-48 ore prima. Le correzioni manuali sono ammesse, ma tracciate una per una con motivazione e responsabile. E soprattutto vengono misurate: il confronto tra l’errore della previsione statistica pura e quello del piano finale corretto rivela se l’intervento umano aggiunge o distrugge valore previsionale — una delle domande più scomode e più utili che un’azienda possa porsi.
L’attenzione dove conta. Con migliaia di referenze, discutere tutto è impossibile. Il processo concentra il meeting solo sugli articoli che superano una soglia di errore (~20%) o che pesano nell’80% cumulato dei volumi della propria classe: pochi codici, quelli giusti.

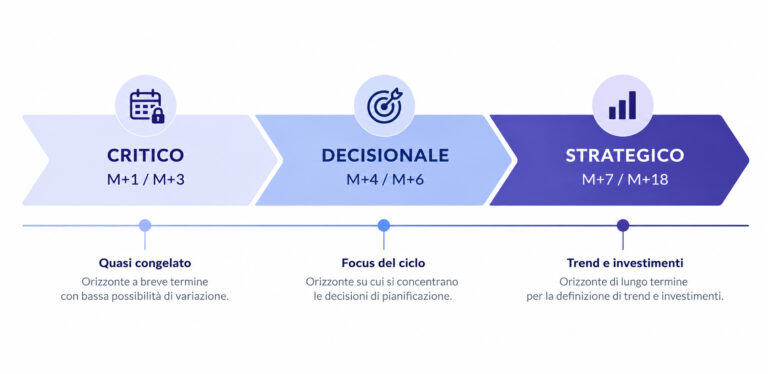

Tre orizzonti, tre logiche. Il piano distingue un orizzonte critico (M+1/M+3, quasi congelato, dove ogni variazione ha impatto immediato su produzione e acquisti), un orizzonte decisionale (M+4/M+6, il vero campo di lavoro del ciclo) e un orizzonte strategico (M+7/M+18, dove si valutano trend, saturazioni strutturali e investimenti).
Decisioni con limiti chiari. Il Pre-S&OP mensile — due o tre ore, con minuta entro 24 ore — risolve tutto ciò che rientra nel budget approvato: turni, fornitori alternativi già validati, priorità di allocazione ai clienti. Il vertice aziendale viene coinvolto solo se scatta uno di quattro criteri oggettivi: richieste extra budget (di qualsiasi importo), modifiche significative del livello di servizio, conflitti tra funzioni di pari livello, immobilizzi di materiale a rischio cassa. E quando si scala, si scala bene: massimo due scenari alternativi per criticità, ciascuno quantificato su servizio, capacità e costi. Se servono più di due opzioni, il problema non è stato lavorato abbastanza.
L’impatto organizzativo di questa architettura è il vero risultato: il consuntivo smette di essere il momento della resa dei conti e diventa un dato di apprendimento; le funzioni smettono di difendere il proprio numero e iniziano a negoziare sul medesimo; il vertice recupera tempo, intervenendo su poche decisioni realmente strategiche invece che su ogni emergenza operativa.
Le prospettive: un processo che matura ciclo dopo ciclo
Un elemento distintivo dell’approccio è la rinuncia esplicita alla perfezione immediata. Il processo parte in modalità pilota su un perimetro definito, con un orizzonte decisionale iniziale a M+4 da estendere a M+6 entro il primo anno. Le soglie dei KPI sono dichiarate provvisorie e vengono tarate sui primi cicli reali. Gli impatti delle azioni commerciali vengono consuntivati sistematicamente, per costruire nel tempo intervalli di riferimento basati sui dati e non sulle sensazioni. Persino i punti aperti sono censiti in un registro esplicito, con priorità e momento di risoluzione previsto.
È un principio che vale per qualsiasi azienda si avvicini all’S&OP: il valore non sta nel disegno perfetto del primo giorno, ma nella capacità del processo di migliorare sé stesso — riducendo l’errore di previsione, accorciando i tempi di decisione e aumentando la fiducia reciproca tra le funzioni, ciclo dopo ciclo.
Come implementare un processo S&OP efficace: partire dall’assessment
Ogni percorso di pianificazione integrata inizia dalla conoscenza del proprio processo. Comprendere come vengono elaborate le previsioni, quali funzioni contribuiscono alle decisioni e dove si generano eventuali disallineamenti significa creare le condizioni per una pianificazione più condivisa, resiliente e orientata agli obiettivi aziendali.
BPR Group affianca le aziende manifatturiere nella costruzione di processi S&OP concreti e sostenibili: dall’assessment iniziale al disegno della governance, fino all’avvio operativo dei primi cicli.
Scopri qual è il livello di maturità della pianificazione nella tua azienda con un Assessment dedicato.
